В тупике: дело о котельной и 5,3 миллиона (МНЕНИЯ СТОРОН)8

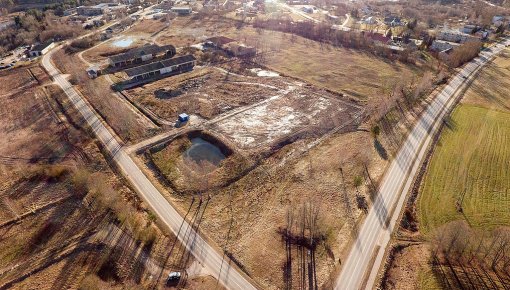

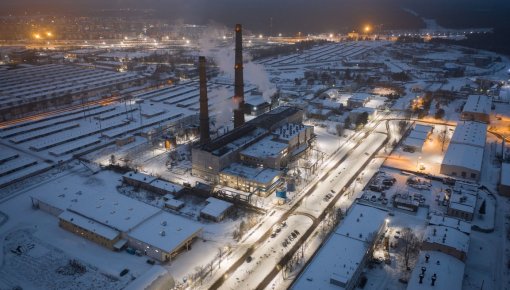

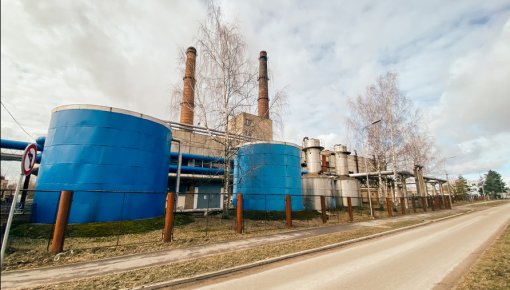

Как портал grani.lv уже рассказывал, Центральное агентство финансов и договоров (CFLA) запросило у предприятия Daugavpils siltumtīkli вернуть вторую часть аванса в размере 1,4 млн (общая сумма аванса – 2,5 млн), перечисленную на строительство новой котельной. Причина – наличие признаков конфликта интересов в процессе закупки. Как следствие, 5,3 миллиона евро из Фонда Кохезии город может лишиться, и откуда тогда брать деньги на завершение строительства – вопрос, на который сегодня нет ответа.
